Ökonoomne Rapid Construction Steel Exhibition Hall on kokkupandav teraskonstruktsiooniga hoone, mida rõhutavad ülim kulutasuvus ja ülikiire tarneaeg. Terasest näitusesaalide professionaalse tootjana rakendab EHSS keerukat tootmistehnoloogiat, et kiiresti ehitada teie ideaalne hoone, vähendades samal ajal oluliselt terase tarbimist ja projekti üldkulusid.
Ökonoomne Rapid Construction Steel Exhibition Hall võtab kasutusele kõrgelt standardiseeritud komponentide projekteerimise, mass-eelvalmistamise tehases ja kiire kohapealse montaaži, pakkudes tõhusat ehituslahendust kiire ehituskiirusega ja soodsa investeeringutasuvusega praktilistele klientidele, kes taotlevad optimaalset kulutasuvust.
Mitu eelist
✔ Masstehase eelvalmistamise paralleelrežiim pluss samaaegne kohapealne ehitus võib lühendada projekti kogukestust ühe kolmandiku kuni pooleni traditsiooniliste ehituslahenduste omast.
✔ Materjalikulusid vähendatakse tänu tehnoloogilisele uuendusele.
✔ Lühem ehitusperiood vähendab otseselt finantskulusid.
✔ Mitmetasandiline hankestrateegia võimaldab paindlikult kulusid vähendada.
✔ Standardne modulaarne disain annab hoonele suure paindlikkuse.
✔ Teraskonstruktsioonide keskkonnaeelised annavad ökonoomsetele ja kiiretele ehitusprojektidele suurema praktilise väärtuse.
Põhikomponendi koostis
Komponendi kategooria
Ühised spetsifikatsioonid
Peamine terasraam (sambad ja talad)
Keevitatud H-tala / Kuumvaltsitud H-tala
Ruumiline sõrestik (pika ulatuse jaoks)
Ringikujuline toru, mis ristub keeviskonstruktsiooniga
Säästliku kiirkonstruktsiooni terasest messihalli saab liigitada erinevatesse tüüpidesse vastavalt erinevatele teraskonstruktsioonisüsteemidele, avadele ja rakendusstsenaariumidele, mis jagunevad kokku peamiselt nelja kategooriasse.
Tüüp
Kohaldatav ulatus
Tüüpilised rakendused
Portal Frame näitusesaal
18-36m
Tavalised näitusesaalid, kaubanduskeskused, keskmise ja väikese suurusega müügisalongid
Kiiresti kasutuselevõetavad näitusepaviljonid, erakorralised näituserajatised
Tootmis- ja ehitusprotsess
Ökonoomse kiire ehitusterase messihalli tootmine ja ehitamine kasutavad paralleelset töörežiimi tehase valmistamise ja kohapealse paigaldamise vahel, mis jaguneb peamiselt kolmeks etapiks, et saavutada ehitusperioodi maksimaalne kokkusurumine.

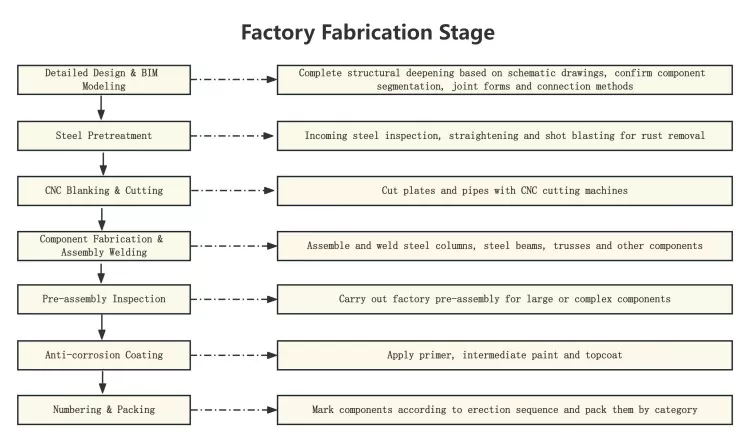

● Tehase valmistamise etapp
Tehase valmistamisetapis keskendutakse põhitähelepanu masseelsele valmistamisele ja paralleeltootmisele. Põhikomponentide töötlemine ja tootmine saab lõpule viia 5–35 päeva jooksul.

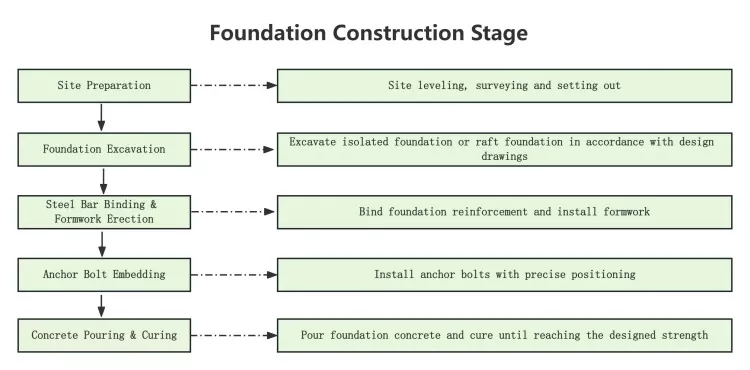

● Vundamendi ehitusetapp
Säästliku kiirehitusterase messihalli vundamendi ehitust on võimalik teostada samaaegselt tehase eeltöötlemisega, mis on ehitusperioodi lühendamisel kriitiline meede.

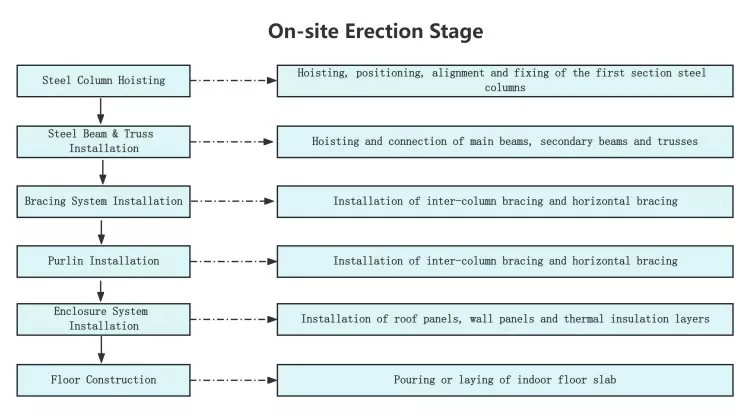

● Kohapealne püstitamise etapp
Kohapealne püstitamise etapp on säästliku kiirehitusterase messihalli ehitamise põhietapp. Selles etapis saavutame ökonoomse ja kiire ehituse, võttes kasutusele võtmemeetmed, milles domineerivad poltühendused, maapealse montaaži ehitusmeetod pluss segmenteeritud tõstmine, modulaarne paralleelkonstruktsioon ja kattuvad toimingud.
